Dans un projet solaire, la vraie question n’est pas seulement de savoir si les panneaux vont produire, mais si l’installation pourra être mise en service sans blocage administratif ou électrique. L’attestation liée à une installation photovoltaïque sert précisément à sécuriser ce passage : elle valide la conformité des travaux avant le raccordement ou la première mise sous tension. Je détaille ici ce qu’elle couvre, quand elle est exigée, quels documents préparer et les erreurs qui font perdre du temps.
Les points à retenir avant de lancer le dossier
- Pour une production photovoltaïque raccordée au réseau, l’attestation de conformité est un passage clé avant la mise en service.
- Le plus souvent, on parle d’AC bleue sans stockage et d’AC violette avec batterie.
- Le dossier technique SC 144 accompagne l’attestation photovoltaïque adaptée à la configuration réelle.
- Je conseille d’envoyer la demande au moins 3 semaines avant la date prévisionnelle de raccordement.
- Pour un particulier en métropole, le budget standard tourne autour de 76,37 € TTC pour une attestation bleue et 77,82 € TTC pour une violette.
- La déclaration préalable en mairie reste un sujet séparé, mais elle est souvent nécessaire pour les panneaux posés sur toiture.
Pourquoi cette attestation compte vraiment dans un projet solaire
L’attestation de conformité n’est pas un papier décoratif ajouté en fin de chantier. Elle sert à prouver que l’installation électrique respecte les règles de sécurité avant la première mise en service, ce qui devient essentiel dès qu’un système photovoltaïque interagit avec le réseau ou avec l’installation intérieure du bâtiment. En pratique, je la vois comme le dernier verrou sérieux avant le raccordement.
Le point important, c’est de ne pas confondre cette attestation avec l’autorisation d’urbanisme. La mairie regarde l’aspect extérieur du bâtiment, tandis que le contrôle de conformité regarde la partie électrique. Sur un toit, les deux sujets coexistent souvent, mais ils n’ont ni le même objet ni la même logique.
Le Consuel rappelle que cette validation intervient avant la mise en service d’une installation terminée. C’est aussi pour cela que le dossier doit être cohérent avec ce qui a réellement été posé sur le chantier, et pas avec la version théorique du devis ou de la plaquette commerciale.
Autrement dit, ce document devient décisif dès que le projet n’est plus seulement une idée, mais une installation qui doit fonctionner sans risque. C’est justement pour cela qu’il faut ensuite choisir le bon formulaire, ce qui change tout.
Quel formulaire correspond à votre installation photovoltaïque
Le bon réflexe, c’est de partir de la configuration réelle : présence ou non d’une batterie, raccordement ou non au réseau public, architecture avec micro-onduleurs ou onduleur central. C’est ce point qui détermine la bonne famille d’attestation, pas le fait que le projet soit “petit” ou “grand”.
| Configuration | Formulaire à viser | Ce qu’il faut retenir |
|---|---|---|
| Production sans stockage | Attestation bleue | Cas le plus courant pour une maison avec panneaux et onduleur, sans batterie. |
| Production avec stockage | Attestation violette | À choisir dès qu’une batterie fait partie du système, même si elle semble secondaire. |
| Installation non raccordée au réseau public | Cas particulier | Le volet découplage peut devenir sans objet, mais le dossier doit quand même être vérifié avec soin. |
| Appareil branché sur circuit existant sans modification d’une installation fixe | Cas à examiner | Je ne le traite pas comme une installation fixe classique sans vérifier le mode de raccordement. |
Dans le langage courant, on mélange souvent tout cela sous l’étiquette “certificat Consuel”, mais le détail compte. Une batterie change la nature du dossier, et un système purement raccordé au réseau ne se documente pas comme une installation autonome. C’est là que beaucoup de dossiers se compliquent inutilement.
Je conseille aussi de vérifier un point pratique : si le projet ajoute du stockage, il faut le déclarer tout de suite, pas après coup. La batterie n’est pas un accessoire anodin, elle modifie la logique de sécurité, le schéma électrique et les pièces à joindre.

Les pièces que je vérifie systématiquement avant d’envoyer le dossier
Sur un dossier photovoltaïque, le vrai gain de temps vient rarement du remplissage lui-même. Il vient d’un ensemble de pièces parfaitement alignées entre elles : schéma, composants, protections, onduleur, batterie éventuelle et point de livraison. Le moindre écart entre le plan et la réalité crée un aller-retour inutile.
Le dossier technique SC 144 accompagne l’attestation bleue ou violette. Le type exact dépend de la présence ou non d’un stockage, de micro-onduleurs, ou d’une protection contre les surintensités côté courant continu. Je préfère toujours relire ce point en premier, parce qu’un mauvais sous-dossier se repère souvent trop tard.
| Pièce | Pourquoi elle compte | Erreur fréquente |
|---|---|---|

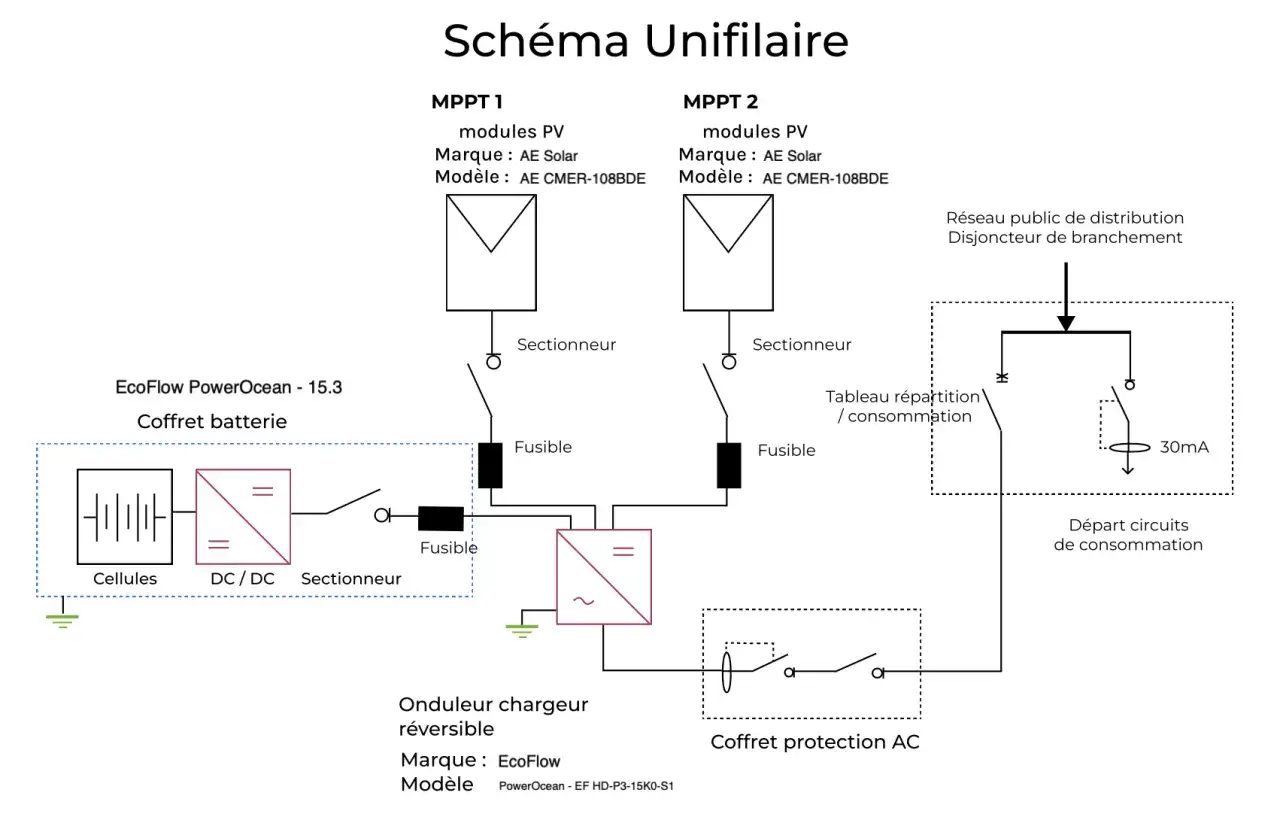

| Schéma unifilaire | Il montre l’architecture électrique complète du projet. | Schéma trop simplifié qui ne reflète pas les protections réellement installées. |
| Dossier technique SC 144 | Il décrit la configuration photovoltaïque exacte. | Utiliser une variante prévue pour une autre architecture. |
| Certificat de découplage de l’onduleur | Il prouve la conformité de la protection de découplage. | Joindre un document non traduit ou obsolète. |
| Informations batterie | Elles deviennent indispensables dès qu’un stockage entre dans le système. | Oublier un module de stockage “ajouté plus tard”. |
| Références du point de livraison | Elles identifient le bon chantier et le bon raccordement. | Confondre adresse du chantier, adresse du siège et point de livraison. |
Je fais aussi attention à la langue des justificatifs techniques. Quand un certificat de conformité du système de découplage est demandé, il doit être exploitable dans le dossier tel qu’il est transmis, ce qui évite les blocages au moment du traitement. C’est un détail en apparence, mais c’est souvent là que se cache le retard.
Si le chantier comporte des micro-onduleurs, la logique documentaire n’est pas la même que pour un onduleur central. Là encore, je préfère partir de la configuration réelle plutôt que de la catégorie commerciale du matériel. C’est la seule manière d’éviter un dossier “correct en théorie” mais refusé en pratique.

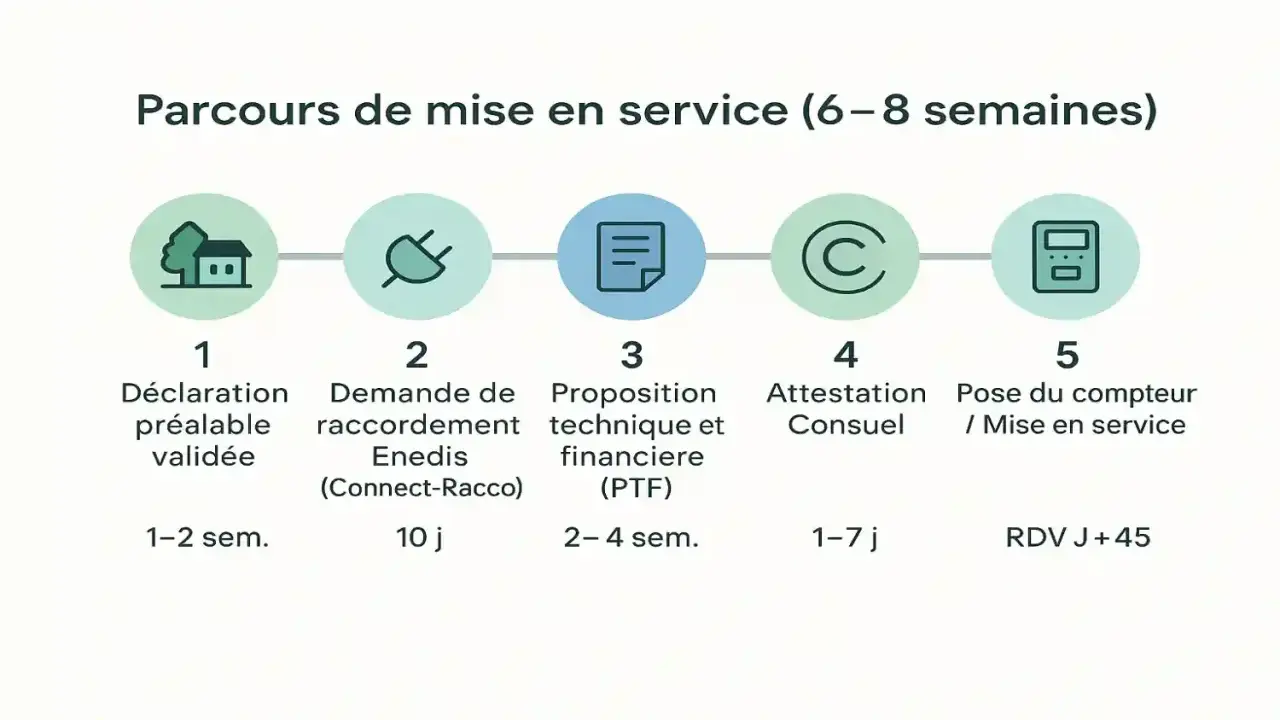

La méthode la plus sûre pour obtenir le visa sans bloquer le raccordement
Pour aller vite, je procède toujours dans le même ordre : d’abord la configuration exacte, ensuite le bon formulaire, puis le dossier complet, et seulement après le visa. Inverser cet ordre fait perdre du temps, surtout quand la date de raccordement a déjà été annoncée au client.
- Je confirme la configuration finale de l’installation : sans stockage, avec stockage, raccordée ou autonome.
- Je choisis l’attestation correspondante et le bon dossier technique associé.
- Je remplis le dossier une fois les travaux terminés, pour que les informations collent au chantier réel.
- J’envoie la demande de visa au moins 3 semaines avant la date prévisionnelle de raccordement.
- Je vérifie que tous les justificatifs sont lisibles, cohérents et bien nommés avant l’envoi.
- Je garde en tête qu’un contrôle sur site peut rallonger le délai si le dossier n’est pas complet ou si une anomalie est relevée.
Depuis la réforme appliquée au 1er janvier 2025, le visa est transmis électroniquement au gestionnaire de réseau, ce qui accélère la suite quand le dossier est propre. En pratique, le frein principal n’est pas le circuit administratif en lui-même, mais les pièces manquantes ou les écarts entre le dossier et le chantier.
Je recommande donc de ne pas attendre la dernière semaine. Une demande envoyée trop tard peut décaler un chantier pourtant prêt techniquement, et c’est typiquement le genre de retard qui coûte cher en coordination.
Combien ça coûte et quels délais prévoir en 2026
Sur le plan budgétaire, le coût n’est pas énorme au regard d’une installation photovoltaïque complète, mais il faut le prévoir dès le départ. Pour un particulier en métropole, le barème standard tourne autour de 76,37 € TTC pour une attestation bleue et de 77,82 € TTC pour une violette, hors cas particuliers et hors site isolé.
Ces montants restent modestes, mais ils ne doivent pas masquer l’essentiel : une erreur de formulaire, elle, peut coûter bien plus cher en délai qu’en euros. Quand une batterie est ajoutée tardivement ou que le dossier technique n’est pas le bon, on paie surtout le temps perdu.
| Cas courant | Budget indicatif | Ce que cela implique |
|---|---|---|
| Attestation bleue standard | Environ 76,37 € TTC | Production sans stockage, configuration résidentielle classique. |
| Attestation violette standard | Environ 77,82 € TTC | Production avec batterie ou système de stockage. |
| Site isolé | Sur devis | Le parcours peut changer, surtout si la visite est nécessaire. |
Pour les délais, je retiens trois repères simples. D’abord, la demande doit partir environ 3 semaines avant le raccordement prévu. Ensuite, quand le dossier est complet, le visa suit un circuit beaucoup plus fluide qu’avant. Enfin, si une visite de contrôle est déclenchée, le calendrier dépend alors de la disponibilité sur chantier.
Je rappelle aussi un point souvent oublié : le formulaire lui-même a une durée de validité d’un an. Au-delà, il n’est plus exploitable tel quel. Cela vaut la peine de vérifier la date d’émission avant de laisser un dossier dormir dans un classeur.
Les erreurs qui bloquent le plus souvent un dossier photovoltaïque
Je retrouve presque toujours les mêmes blocages, et ils sont évitables. Le premier, c’est le mauvais choix d’attestation : on a une batterie, mais on envoie une version prévue pour une installation sans stockage, ou l’inverse. Le second, c’est le dossier technique incomplet, avec une architecture électrique qui ne colle pas au chantier réel.
- Oublier de déclarer le stockage alors qu’une batterie est bien installée.
- Joindre un schéma simplifié qui ne montre pas les protections exactes.
- Utiliser un certificat d’onduleur non conforme ou non exploitable dans le dossier.
- Confondre adresse du chantier et point de livraison.
- Attendre la fin du chantier pour préparer le dossier administratif.
- Penser qu’une petite puissance dispense automatiquement de conformité.
Un autre piège revient souvent : croire qu’une autoconsommation totale ne demande plus aucune formalité. Enedis rappelle que la déclaration d’une installation en autoconsommation totale reste obligatoire, même sans injection. Ce point ne remplace pas l’attestation de conformité, il s’ajoute à la logique de raccordement.
Je souligne aussi la différence entre une installation photovoltaïque fixe et un appareil simplement branché sur un circuit existant. Quand l’équipement ne modifie pas une installation fixe, le parcours peut être différent. C’est précisément pour cela que je déconseille les raccourcis du type “c’est du solaire, donc c’est forcément le même dossier”.
Ce que je vérifierais avant de considérer le dossier comme prêt
Avant de fermer le dossier, je fais toujours une dernière vérification à froid. Je regarde si le projet est bien aligné sur trois axes : conformité électrique, cohérence documentaire et ordre administratif. Si l’un des trois manque, le dossier finit presque toujours par revenir en correction.
- La déclaration préalable de travaux a bien été faite si l’installation modifie l’aspect extérieur du toit.
- Le type d’attestation correspond exactement à la présence ou non d’un stockage.
- Le schéma, les références matériel et le dossier technique racontent la même installation.
- Le point de livraison et l’adresse du chantier sont correctement renseignés.
- Les justificatifs techniques sont lisibles, signés et cohérents avec le terrain.
- Le visa final est archivé avec les autres documents du chantier.
Dans un projet solaire, la bonne conformité n’est pas seulement une question de formulaire : c’est la condition pour raccorder proprement, mettre en service sans stress et conserver un dossier solide pour la suite. Je préfère toujours un dossier un peu plus rigoureux que nécessaire à un dossier rapide mais bancal, parce qu’en photovoltaïque les retards viennent presque toujours d’un détail négligé.
Si je devais résumer la logique en une seule phrase, ce serait celle-ci : partez de l’installation réelle, choisissez le bon visa, envoyez-le tôt et gardez chaque pièce cohérente avec le chantier. C’est la méthode la plus simple pour éviter les allers-retours et profiter du solaire au lieu de courir après l’administration.
