Une installation de panneaux photovoltaïques ne se résume pas à fixer quelques modules sur un toit. Il faut d’abord vérifier l’ensoleillement, dimensionner la puissance, choisir entre autoconsommation et vente du surplus, puis respecter les démarches d’urbanisme, de raccordement et de sécurité électrique. Je détaille ici les étapes concrètes, les choix techniques, les coûts indicatifs et les erreurs qui peuvent réduire fortement la rentabilité du projet.
Les points essentiels pour réussir votre projet solaire
- Orientation et ombrage influencent davantage la production que la seule puissance installée.
- Une maison consomme généralement mieux une installation de 3 à 6 kWc qu’un équipement surdimensionné.
- La pose en toiture nécessite le plus souvent une déclaration préalable en mairie.
- Le raccordement implique selon le projet Enedis, le Consuel et un contrat d’injection.
- En 2026, les règles de soutien évoluent régulièrement. Il faut vérifier le barème applicable à la date de la demande complète.

Avant la pose, vérifier que le projet tient la route
La première question n’est pas « combien de panneaux puis-je installer ? », mais plutôt quelle quantité d’électricité puis-je réellement utiliser ? Une installation rentable produit au bon moment et correspond à la consommation du logement. Une grande puissance peut sembler séduisante, mais elle augmente le surplus vendu ou injecté à faible valeur.
Examiner la toiture et son environnement
Une orientation plein sud reste favorable, mais elle n’est pas indispensable. Une toiture est ouest peut même mieux convenir à un foyer qui consomme en fin de journée. L’ADEME considère également les configurations est-ouest comme intéressantes pour étaler la production et améliorer l’autoconsommation.
L’inclinaison idéale se situe souvent autour de 30 à 40 degrés. Une pente différente n’empêche pas le projet, surtout si les panneaux ne sont pas ombragés. Un arbre, une cheminée ou un bâtiment voisin peut cependant provoquer une perte bien plus importante qu’une orientation légèrement imparfaite.
Il faut aussi contrôler l’état de la couverture. Poser des modules sur une toiture qui devra être rénovée dans trois ans entraîne un démontage et une nouvelle intervention coûteuse. Je conseille de traiter d’abord les problèmes d’étanchéité, de charpente ou de tuiles fragiles.
Dimensionner à partir de la consommation
En France métropolitaine, une installation produit souvent entre 900 et 1 400 kWh par kWc et par an, selon la région, l’orientation, l’inclinaison et les ombres. Le kWc désigne la puissance maximale théorique des panneaux dans des conditions standardisées.
| Puissance | Nombre indicatif de panneaux | Surface approximative | Profil courant |
|---|---|---|---|
| 3 kWc | 7 à 8 | 14 à 18 m² | Maison peu occupée en journée |
| 6 kWc | 14 à 16 | 28 à 36 m² | Maison familiale avec usages électriques réguliers |
| 9 kWc | 20 à 24 | 40 à 54 m² | Forte consommation, véhicule électrique ou pompe à chaleur |
Ces chiffres restent des repères. Une maison équipée d’une pompe à chaleur, d’un chauffe-eau thermodynamique ou d’une voiture électrique peut justifier une puissance supérieure, à condition de déplacer les usages vers les heures solaires. Un simple relevé de consommation sur douze mois donne déjà une base beaucoup plus fiable qu’une estimation faite uniquement avec la surface du toit.
Choisir le fonctionnement adapté à votre maison
Le choix le plus important concerne l’usage de l’électricité produite. Je recommande généralement de commencer par calculer la part consommée sur place avant de décider d’ajouter une batterie ou de vendre toute la production.
Autoconsommation sans injection
Vous utilisez l’électricité solaire lorsque les panneaux produisent. Si la production dépasse la consommation instantanée, un dispositif de limitation empêche l’injection sur le réseau. Une convention d’autoconsommation sans injection peut alors être nécessaire avec Enedis, même si le fonctionnement administratif est plus simple.
Cette solution convient surtout aux petits kits et aux logements dont la consommation est régulière pendant la journée. Elle devient moins intéressante si personne n’est présent et si aucun appareil programmable ne peut fonctionner au moment où le soleil produit.
Autoconsommation avec vente du surplus
Le logement consomme d’abord l’électricité disponible. Le surplus est ensuite injecté sur le réseau et peut être vendu selon les conditions du contrat. C’est souvent le compromis le plus souple pour une maison individuelle, car il évite de perdre totalement l’énergie non utilisée.
Il ne faut toutefois pas construire le plan financier autour du seul revenu de vente. Les tarifs et les primes dépendent de la puissance, de la date de la demande de raccordement et de la réglementation en vigueur. En 2026, les conditions de soutien ont été révisées, avec une valorisation du surplus nettement moins généreuse pour certains nouveaux dossiers.
Faut-il installer une batterie ?
Une batterie stocke une partie de la production de midi pour la restituer le soir. Elle peut augmenter le taux d’autoconsommation, mais son coût, sa durée de vie et ses pertes de charge réduisent souvent le gain financier.
| Solution | Avantage principal | Limite à connaître |
|---|---|---|
| Sans batterie | Investissement plus faible et entretien limité | Surplus important en journée |
| Avec batterie | Davantage d’électricité disponible le soir | Coût souvent élevé et vieillissement des cellules |
| Pilotage des usages | Bon rendement économique à faible coût | Demande de programmer chauffe-eau, recharge ou appareils |
Dans la pratique, je privilégie d’abord le pilotage du chauffe-eau et de la recharge du véhicule. Une batterie devient plus cohérente lorsque les besoins du soir sont importants, que le réseau est fragile ou que l’autonomie a une valeur particulière pour le foyer.
Les démarches françaises à prévoir avant la mise en service
Une pose en toiture modifie l’aspect extérieur du bâtiment. Une déclaration préalable de travaux est donc généralement nécessaire auprès de la mairie, y compris pour une installation en autoconsommation. Dans un secteur protégé ou près d’un monument historique, l’avis de l’Architecte des Bâtiments de France peut modifier le projet.
Le professionnel doit également vérifier les contraintes locales, la solidité de la couverture et les conditions d’assurance. Je demande toujours une attestation de garantie décennale mentionnant explicitement le photovoltaïque. Une simple assurance générale du bâtiment ne suffit pas à sécuriser le chantier.
Le rôle de l’installateur RGE
Un installateur qualifié RGE, par exemple avec une qualification QualiPV, facilite l’accès à certains dispositifs de soutien et fournit un cadre plus rassurant. Cette qualification ne remplace pas la vérification du devis, des assurances, des références et des conditions de garantie.
Un devis sérieux doit préciser la marque et la puissance des modules, le type d’onduleur, les protections électriques, le mode de fixation, la procédure de raccordement et les travaux de couverture inclus. Une offre qui indique seulement « installation solaire complète » manque de précision.
Lire aussi : Calcul batterie solaire - Évitez les erreurs courantes !
Enedis et le Consuel
Le raccordement se demande auprès d’Enedis, ou auprès de l’entreprise locale de distribution lorsque le logement se trouve dans une zone qui n’est pas gérée par Enedis. Le dossier précise la puissance, le type d’autoconsommation et l’éventuelle injection du surplus.
Le Consuel vérifie la conformité électrique de l’installation. Son attestation est généralement nécessaire avant la mise en service d’une installation raccordée, notamment lorsque les travaux modifient le circuit électrique ou comprennent une batterie. Les équipements prêts à brancher peuvent relever de règles plus simples, mais ils ne dispensent pas de respecter les consignes de sécurité.
Il est interdit d’injecter de l’électricité sur le réseau avant la mise en service officielle. Cette étape paraît administrative, mais elle protège le propriétaire, les techniciens qui interviennent sur le réseau et l’éligibilité du contrat de vente.
Comment se déroule concrètement le chantier
Une installation classique se réalise en une à trois journées pour une maison individuelle, selon l’accès au toit, la puissance et les travaux électriques. Le délai global est plus long, car il faut ajouter l’autorisation d’urbanisme, l’étude du raccordement et la validation des documents.
- Préparation du toit avec contrôle de la couverture, repérage des chevrons et choix du système de fixation.
- Pose des rails et des modules en respectant les zones de vent, les distances de sécurité et l’étanchéité.
- Raccordement en courant continu entre les panneaux et l’onduleur, avec câbles solaires et protections adaptées.
- Conversion en courant alternatif par un onduleur central ou des micro-onduleurs.
- Connexion au tableau électrique, mise à la terre, essais, contrôle et transmission des documents.
L’onduleur central est placé dans un local ventilé et accessible. Les micro-onduleurs sont installés sous les panneaux et permettent de limiter l’impact d’un module ombragé, mais ils multiplient les équipements situés sur le toit. Le choix dépend donc de la configuration, de la ventilation et de la facilité de maintenance.
La sécurité ne se limite pas à brancher les panneaux. Le chantier doit intégrer la mise à la terre, les protections contre les surtensions et le sectionnement des circuits. Les câbles doivent être protégés des frottements, des UV et des infiltrations. C’est précisément sur ces détails que les installations rapides et peu documentées montrent leurs faiblesses.

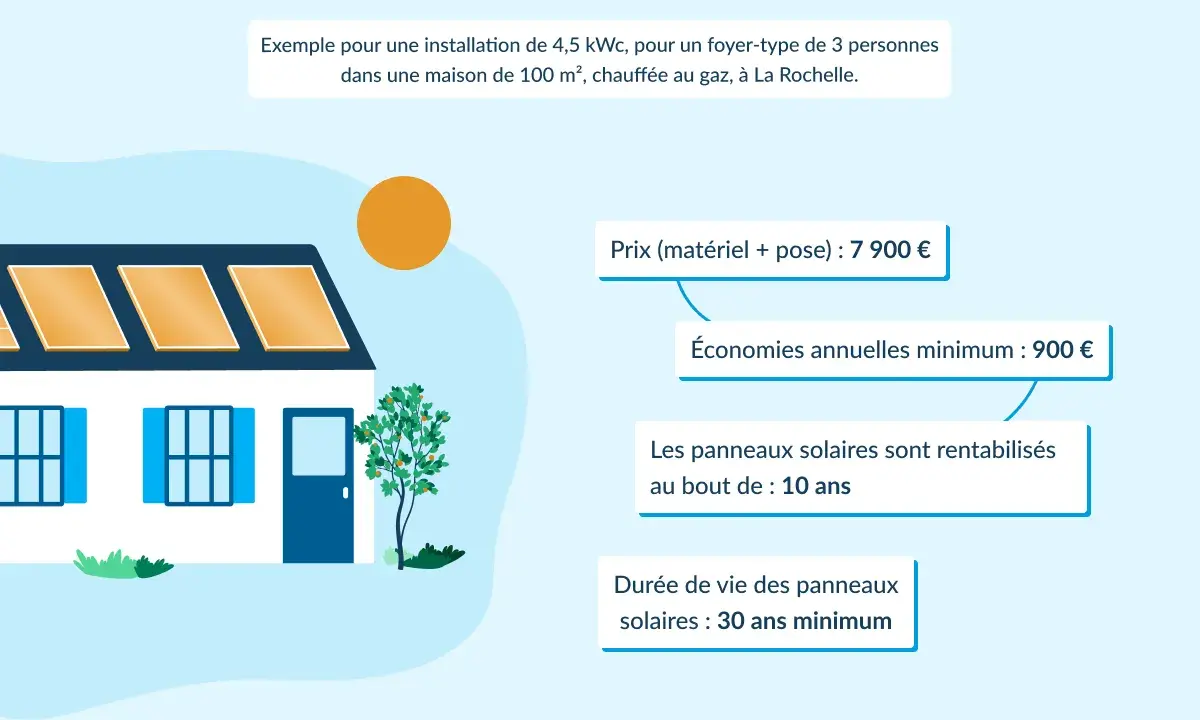

Quel budget prévoir et quelle rentabilité espérer
Pour une installation résidentielle posée par un professionnel, les prix observés varient fortement selon la toiture, la région, l’accès au chantier, la marque des équipements et les démarches incluses. À titre indicatif, il faut souvent prévoir 7 000 à 10 000 € pour 3 kWc, 11 000 à 16 000 € pour 6 kWc et 15 000 à 22 000 € pour 9 kWc, hors batterie.
| Projet | Budget indicatif posé | Point de vigilance |
|---|---|---|
| 3 kWc | 7 000 à 10 000 € | Vérifier que la consommation diurne est suffisante |
| 6 kWc | 11 000 à 16 000 € | Comparer sérieusement deux orientations possibles |
| 9 kWc | 15 000 à 22 000 € | Surplus potentiellement important sans pilotage |
| Batterie résidentielle | Environ 5 000 à 12 000 € supplémentaires | Calculer le gain réel avant de l’inclure |
La rentabilité dépend du prix de l’électricité évitée, du taux d’autoconsommation, de la production locale et du coût initial. L’ADEME évoque pour de nombreuses petites installations en toiture une période de rentabilisation de 10 à 20 ans, avec de grandes différences selon le projet.
Pour améliorer le résultat, il faut consommer pendant les heures de production. Programmer le ballon d’eau chaude, lancer le lave-linge en journée ou recharger une voiture au moment du pic solaire peut augmenter la valeur de chaque kilowattheure. Une batterie coûteuse n’est pas toujours le meilleur levier.
Les aides et tarifs d’achat évoluent. La CRE publie les barèmes actualisés et le tarif applicable dépend notamment de la puissance et de la date de la demande complète de raccordement. En 2026, certains nouveaux dispositifs prévoient un tarif de surplus de l’ordre de 1,1 centime d’euro par kWh hors taxes, mais il ne faut pas généraliser ce montant à tous les contrats ou à tous les dossiers antérieurs.
Les erreurs qui réduisent le rendement du projet
La première erreur consiste à choisir la puissance maximale autorisée par le toit. Une installation plus grande n’est pertinente que si la consommation, le stockage ou la vente du surplus justifient les panneaux supplémentaires.
La deuxième est de négliger les ombres partielles. Un seul arbre peut évoluer rapidement et rendre une étude faite depuis une photo beaucoup trop optimiste. Je préfère une simulation basée sur les obstacles réels, l’heure d’apparition des ombres et les saisons.
Il faut aussi se méfier des promesses de rentabilité très courte. Un calcul crédible doit distinguer l’électricité autoconsommée, qui évite un achat au fournisseur, de l’électricité injectée, dont la rémunération peut être bien inférieure.
- Signer avant d’avoir vérifié la garantie décennale et les assurances.
- Confondre puissance des panneaux en kWc et puissance réellement produite chaque heure.
- Ajouter une batterie sans connaître la consommation du soir.
- Oublier les frais de raccordement, de contrôle ou de remplacement de l’onduleur.
- Accepter un devis sans détail sur les protections, la fixation et l’étanchéité.
- Commencer les travaux avant d’avoir obtenu la décision d’urbanisme nécessaire.
Le bon réflexe avant de signer pour vos panneaux
Je conseille de demander au moins trois devis comparables, construits à partir des mêmes hypothèses de puissance, d’orientation, de production annuelle et de mode de valorisation du surplus. Si les chiffres diffèrent fortement, ce n’est pas forcément le matériel qui explique l’écart, mais parfois une production surestimée ou des prestations oubliées.
Le meilleur projet n’est pas celui qui couvre toute la toiture. C’est celui qui associe une structure saine, une puissance cohérente avec les usages, une pose électrique rigoureuse et des démarches terminées avant la mise en service. Avec cette méthode, le photovoltaïque devient un outil concret pour réduire les achats d’électricité, sans dépendre de promesses commerciales trop optimistes.
