La question de la CACSI sans Consuel revient souvent, parce qu'elle touche à la fois au raccordement, à la sécurité électrique et au bon ordre des démarches. Quand on veut consommer sa production solaire sur place, le vrai sujet n'est pas seulement la puissance des panneaux, mais la manière dont l'installation est câblée, protégée et déclarée. Je détaille ici ce que couvre la convention d'autoconsommation sans injection, dans quels cas l'attestation de conformité n'est pas exigée et où elle redevient obligatoire.
Les points à vérifier avant de lancer le raccordement
- La CACSI concerne une installation de production raccordée au réseau qui consomme toute son énergie sur site, sans injection de surplus.
- Enedis distingue le “sans injection” réel du simple souhait de ne rien renvoyer : l'injection nette moyenne doit rester sous 10 W sur 30 minutes.
- Le Consuel n'est pas toujours évitable : dès qu'il y a création ou modification d'une installation fixe, ajout d'une batterie ou d'un dispositif de protection, l'attestation revient souvent dans le dossier.
- Pour une installation photovoltaïque classique sur toiture, même en autoconsommation totale, le passage par le Consuel est en pratique très fréquent.
- La prime à l'autoconsommation vise la vente du surplus, pas la CACSI pure ; il ne faut donc pas confondre aide financière et régime de raccordement.
- En 2026, certaines versions de dossiers techniques ont déjà une date de fin d'acceptation : vérifier les formulaires avant dépôt évite des allers-retours inutiles.
Comprendre la CACSI et son périmètre réel
Je préfère partir du cadre le plus concret possible : la CACSI, ou convention d'autoconsommation sans injection, sert à encadrer une installation de production raccordée au réseau public qui consomme toute sa production sur le site. En pratique, cela vise surtout les installations photovoltaïques de petite ou moyenne puissance, dans la limite de 36 kVA, avec une logique simple : on produit pour soi, on ne vend pas le surplus et on ne l'envoie pas au réseau.
Le mot “sans injection” mérite d'être pris au sérieux. Le gestionnaire de réseau considère qu'il n'y a pas d'injection lorsque l'injection nette moyenne reste inférieure à 10 W sur un pas de 30 minutes. Autrement dit, ce n'est pas seulement une intention de ne pas injecter ; c'est un comportement électrique à tenir dans la durée. Si l'installation laisse passer des flux vers le réseau, on sort du cadre promis par la convention.
Autre point que je vois souvent mal compris : la CACSI n'est pas la même chose qu'une installation totalement autonome hors réseau. Ici, on reste raccordé au réseau public, avec un contrat de soutirage existant, et c'est précisément ce raccordement qui impose des règles contractuelles et techniques. C'est aussi ce qui explique pourquoi la suite du dossier dépend autant du câblage que de la puissance ou du choix des panneaux. La prochaine question logique est donc simple : peut-on vraiment se passer du Consuel dans ce cadre ?
Quand peut-on vraiment se passer du Consuel
La réponse courte est : dans des cas très limités. Le document d'Enedis prévoit une dispense seulement lorsque l'appareil de production est fabriqué, assemblé et essayé en usine, puis raccordé à un circuit existant sans création ni modification d'une installation fixe sur site. En clair, on parle d'un montage très particulier, pas de la plupart des installations photovoltaïques de maison.
Je résume la logique en une phrase : dès qu'on touche à une canalisation fixe, à une protection contre les surintensités ou à un dispositif différentiel, l'attestation de conformité redevient nécessaire. Cela vise donc les cas où l'on ajoute une ligne, où l'on modifie le tableau, ou où l'on introduit un élément de stockage qui change la structure du circuit.
- Pas de Consuel possible si l'appareil est réellement préassemblé, sans travaux fixes sur site, et raccordé sur un circuit existant.
- Pas de Consuel possible seulement si l'on ne crée ni nouveau conducteur, ni protection supplémentaire, ni nouveau différentiel.
- Pas de Consuel possible pour une simple logique “je ne vends rien”, car le critère n'est pas commercial mais électrique.
- Pas de Consuel possible si le projet est une installation classique montée sur toiture avec assemblage sur place.
Dans la pratique, l'exemption reste donc l'exception. C'est utile pour des solutions très compactes ou réellement préfabriquées, mais pas pour la majorité des projets photovoltaïques résidentiels. Dès qu'on passe à un système plus structuré, le dossier bascule vers les exigences du Consuel, ce que je détaille maintenant.
Les cas où le Consuel redevient obligatoire
Sur le terrain, c'est souvent ici que le malentendu naît. Beaucoup de porteurs de projet imaginent qu'une autoconsommation totale dispense mécaniquement d'attestation. En réalité, le Consuel revient dès que l'installation fixe change. C'est particulièrement vrai pour une installation photovoltaïque classique sur toiture, même lorsqu'elle n'injecte rien sur le réseau.
| Situation | CACSI | Consuel | Lecture pratique |
|---|---|---|---|
| Appareil de production préassemblé, raccordé à un circuit existant sans modification fixe | Oui | Non, dans le cas strict d'exemption | C'est la seule vraie zone “sans Consuel”, et elle reste étroite. |
| Installation photovoltaïque classique sur toiture, en autoconsommation totale | Oui | Oui | L'assemblage sur site et le câblage fixe font basculer le dossier vers une attestation. |
| Installation avec batterie | Oui | Oui, avec attestation violette | Le stockage impose des exigences supplémentaires et un dossier plus cadré. |
| Vente du surplus | Non | Oui avant mise en service | On sort du régime CACSI et on passe sur un autre schéma de raccordement. |
Le code couleur du Consuel aide à ne pas se tromper : l'attestation bleue correspond aux configurations photovoltaïques sans batterie, tandis que l'attestation violette s'impose dès qu'un stockage est intégré. Cette nuance compte, parce qu'une batterie n'est pas un simple accessoire de confort ; du point de vue du réseau, elle change le schéma de protection, de sectionnement et de sécurité.
Enedis va même plus loin dans son mode opératoire : s'il y a pose d'une batterie, ou si la puissance installée dépasse 3 kVA parce qu'il faut créer un nouveau circuit à partir du tableau basse tension, l'attestation de conformité est demandée. Je vois là un point décisif pour éviter les contresens : ce n'est pas la seule puissance qui déclenche l'obligation, c'est aussi la nature des travaux électriques. C'est exactement ce que je vérifie avant même de parler des documents à déposer.

Monter un dossier CACSI sans perdre de temps
Une bonne démarche administrative commence par la bonne qualification du projet. Avant de remplir quoi que ce soit, je vérifie trois choses : la puissance totale, la présence ou non d'une batterie, et le fait que l'installation crée ou non des circuits fixes sur site. Tant que ces points ne sont pas clairs, le dossier risque d'être incomplet ou mal orienté.
- Valider le périmètre : installation raccordée au réseau, autoconsommation totale, puissance inférieure ou égale à 36 kVA, et absence d'injection réelle.
- Identifier le bon cas Consuel : bleu pour une configuration photovoltaïque sans batterie, violet dès qu'un stockage est intégré.
- Préparer les pièces utiles : convention CACSI, attestation visée par CONSUEL si elle est requise, mandat de représentation si un tiers gère le dossier, extrait Kbis ou avis SIREN pour une personne morale.
- Ajouter les documents techniques : schéma unifilaire en cas de batterie, et certificat NF EN 50549-1 si Enedis le demande.
- Transmettre le tout : Enedis recommande Enedis-Connect, mais l'envoi postal reste possible avec avis de réception.

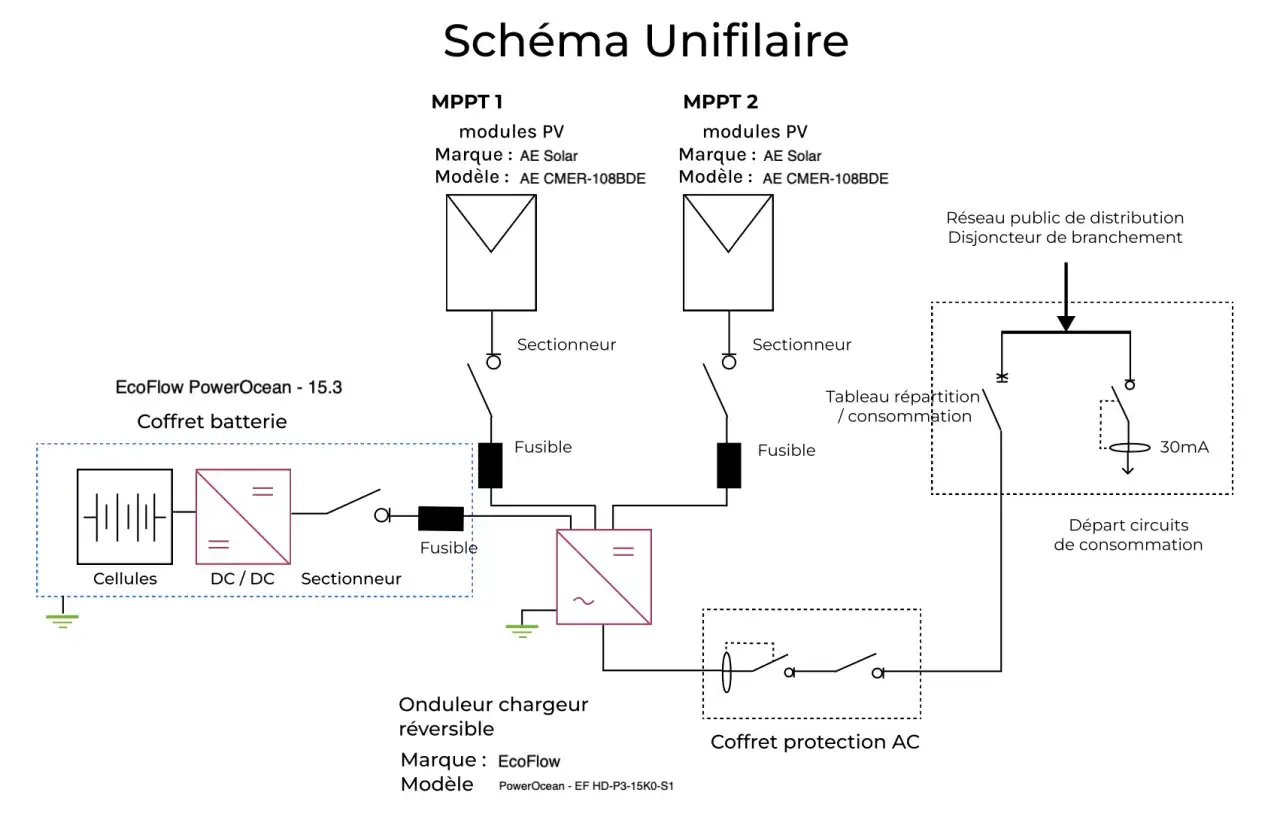

Le schéma unifilaire mérite une courte définition, car il revient souvent dans les dossiers : c'est le dessin simplifié de l'installation électrique, avec les liaisons entre les équipements principaux. Quand une batterie est présente, ce document devient très utile pour montrer comment sont organisés le découplage, les protections et les circuits secourus.
Je contrôle aussi la version des formulaires avant de déposer le dossier. C'est un détail qui fait gagner du temps, parce que certaines anciennes versions techniques ne sont plus acceptées à partir du 29 juin 2026. Un dossier bien préparé doit donc être à la fois complet et à jour, sinon il repart en correction. La suite logique, pour beaucoup de lecteurs, est la question budgétaire : qu'est-ce qu'on gagne vraiment avec ce montage ?
Aides financières et choix réglementaires à ne pas confondre
Sur le plan financier, il faut être net : la prime à l'autoconsommation concerne la vente du surplus. Service-Public le rappelle clairement, et cela change tout dans l'arbitrage. Si votre installation est en autoconsommation totale sans injection, vous ne touchez pas cette prime, parce qu'il n'y a justement pas de surplus vendu. En revanche, si vous acceptez de vendre l'excédent, vous entrez dans un autre modèle économique, avec plus de formalités mais aussi un revenu complémentaire potentiel.
Cette prime impose aussi une condition importante : l'installation doit être posée par un installateur RGE. Le montant dépend de la puissance du projet et il est révisé tous les trimestres. Ce n'est donc pas une aide figée, ni une raison de choisir un schéma de raccordement avant d'avoir regardé le fonctionnement réel de votre foyer.
| Option | Aide ou avantage | Contrepartie réglementaire |
|---|---|---|
| CACSI sans injection | Réduction de facture grâce à l'autoconsommation ; TVA réduite possible sous conditions | Pas de vente de surplus, et le raccordement doit rester cohérent avec la non-injection |
| Autoconsommation avec vente du surplus | Prime à l'autoconsommation et contrat d'achat pour le surplus | Dossier plus lourd, installateur RGE indispensable, Consuel généralement requis |
Un autre levier existe depuis le 1er octobre 2025 : la TVA à 5,5 % peut s'appliquer aux panneaux photovoltaïques résidentiels d'une puissance inférieure ou égale à 9 kWc, à condition de respecter plusieurs critères techniques et environnementaux, dont un système de gestion de l'énergie. Là encore, ce n'est pas un passe-droit ; c'est une aide encadrée, qui peut alléger le ticket d'entrée sans modifier les obligations de raccordement.
Autrement dit, les aides et la réglementation se croisent mais ne se remplacent pas. Une CACSI peut être pertinente parce qu'elle simplifie l'exploitation, mais elle ne donne pas automatiquement droit à une prime. À l'inverse, une solution avec surplus vendu peut ouvrir des aides, mais elle entraîne plus souvent le Consuel et davantage de pièces à fournir. C'est ce compromis qu'il faut arbitrer, pas seulement le prix d'achat des panneaux.
Les erreurs qui font bloquer un projet pourtant simple
Je retrouve presque toujours les mêmes faux raisonnements quand un dossier traîne. Le premier consiste à croire que “sans injection” veut dire “sans déclaration”. C'est faux. Le réseau public reste concerné, et la CACSI existe précisément pour formaliser cette situation avant mise en service.
- Confondre autoconsommation totale et absence de démarches : la convention reste nécessaire dès que l'installation est raccordée au réseau.
- Négliger la batterie : un stockage change la nature du dossier et déclenche souvent l'attestation violette.
- Penser qu'un petit écart de puissance ne compte pas : le seuil de 3 kVA peut suffire à faire basculer vers un circuit à créer.
- Utiliser un dossier technique obsolète : en 2026, les versions anciennes peuvent être refusées.
- Vouloir vendre le surplus tout en gardant une CACSI : les deux logiques ne se superposent pas.
Le deuxième piège, plus discret, concerne la sécurité. Une installation qui n'injecte pas peut malgré tout être mal protégée si le sectionnement ou les surintensités n'ont pas été anticipés correctement. Or c'est précisément ce que le Consuel regarde : pas la bonne volonté du porteur de projet, mais la conformité électrique réelle. C'est pour cela que je recommande toujours de faire cadrer le schéma en amont, avant la commande du matériel.
Les vérifications finales qui évitent les retards de mise en service
Avant de signer, je fais un dernier tri très simple. Est-ce que le projet reste vraiment dans le cadre d'une autoconsommation totale raccordée au réseau, sans injection de surplus ? Y a-t-il une batterie, un nouvel organe de protection, ou un circuit fixe à créer ? Si la réponse est oui à l'un de ces points, il faut partir du principe que le Consuel revient dans l'équation.
Je regarde ensuite la cohérence entre la technique et l'administratif : bon type d'attestation, documents à jour, convention correctement remplie et mode d'envoi choisi sans approximation. C'est cette discipline qui évite les délais perdus entre l'installation terminée et la mise en service effective. En pratique, le bon réflexe n'est pas de chercher à forcer le “sans Consuel”, mais de vérifier si le projet entre réellement dans le cas strict où cette dispense peut s'appliquer.
Si vous gardez cette logique en tête, vous ferez le bon arbitrage entre simplicité, sécurité et aides éventuelles. Dans la majorité des projets photovoltaïques résidentiels, la vraie question n'est pas “consuel ou pas”, mais “quelle configuration me permet d'avancer sans bloquer le raccordement ni compromettre la conformité de l'installation ?”.
